Des travaux de sécurisation de l'alimentation en eau potable du sud de la Loire-Atlantique sont programmés d'avril 2026 à avril 2027. Retrouvez ici toutes les informations concernant ces travaux.
Planning prévisionnel des travaux
Télécharger le livret de chantier
Sécuriser l’alimentation en eau potable du sud Loire
La majorité des communes du sud du département de la Loire-Atlantique sont alimentées par l’usine de production d’eau potable de Basse-Goulaine. Depuis Basse-Goulaine, l’eau est en partie refoulée vers les réservoirs des Pégers. Ces deux sphères sous pression, situées sur la commune de Vertou, permettent de réguler le réseau de transport mais n’assurent pas un stockage local important (2 x 800 m3 de volume utile). Depuis ces deux réservoirs, l’eau est ensuite transportée vers 3 grandes directions :
- vers la Communauté de Communes Sud-Estuaire et Val Saint-Martin,
- vers le Pays de Retz et le secteur de Grandlieu,
- vers le territoire de Clisson et la Vendée.
La conduite entre Basse-Goulaine et Les Pégers date de la fin des années 1970. Unique et vieillissante, elle présente aujourd’hui un risque de casse.
Selon la nature des réparations à effectuer, le service d’alimentation en eau potable pourrait être perturbé sur plusieurs jours voire plusieurs semaines, pour un nombre important de communes. Cette problématique est exacerbée en période estivale, où la demande d’eau potable est plus forte en raison de l’afflux touristique.
Pour éviter cette situation et assurer la continuité de service, atlantic’eau a décidé de doubler le réseau entre Basse-Goulaine et les réservoirs des Pégers.
Un tronçon de 3 km a déjà été doublé en 2002 entre l’usine de production d’eau potable de Basse-Goulaine et l’impasse de Rault à Basse-Goulaine. Des fragilités avaient été identifiées sur ce tronçon situé en zone inondable et donc difficilement accessible en cas de besoin d’intervention.
Aujourd’hui, atlantic’eau démarre les travaux sur une longueur de 8,7 km, entre l’impasse de Rault à Basse-Goulaine et les Pégers à Vertou.
18,2 millions d’euros HT d’investissement
Les travaux se déroulent sur les communes de Basse-Goulaine (3,8 km de canalisation) et de Vertou (4,9 km de canalisation). Ils démarrent en avril 2026, pour une durée estimée à 1 an.
Le tracé de la conduite traverse :
- D’avril à décembre 2026 à Basse-Goulaine : les secteurs de la Chênaie, la Giraudière, la Herdrie, la Basse-Lande, Bois Brûlé et Pôle Sud entre autres,
- D’avril 2026 à avril 2027 à Vertou : les secteurs de la Ville au Blanc, le boulevard Luc Dejoie, les ronds-points de la Foresterie, la Billardière et du Vignoble, l’hippodrome, Portillon et les Pégers entre autres.
Après consultation, deux lots du chantier ont été attribués en novembre 2025 :
- à SADE pour un montant de 8 800 000 € HT, pour les travaux situés entre l’impasse de Rault (Basse-Goulaine) et le SDIS (Vertou),
- à SOGEA Ouest TP / Cise TP pour un montant de 9 300 000 € HT, pour les travaux situés entre le SDIS et Les Pégers (Vertou).
La maîtrise d’oeuvre est assurée par SCE.
Les travaux sont pris en charge par atlantic’eau. Une demande de financement a été adressée à l’État (DSIL - Dotation au soutien à l’investissement local).
Déroulé des travaux
Le tracé emprunte pour sa grande majorité le domaine routier. Les différentes sections sont réalisées majoritairement de jour. Certaines opérations nécessitent des interventions de nuit. Les chantiers comme les déviations sont signalisés.
Durant toute la durée des travaux, la continuité des services publics (collecte des déchets, secours, transports scolaires...) est garantie. Certaines modalités d’organisation peuvent être adaptées. Les riverains concernés recevront dans ce cas une information en boîte aux lettres.
Les commerces restent ouverts.
Il est précisé que les travaux de pose de cette nouvelle canalisation n’a pas d’incidence sur l’alimentation en eau potable du territoire.

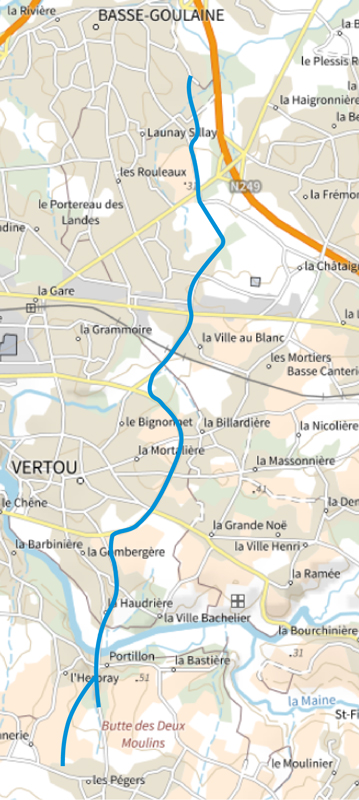

Carte de la future implantation du réseau de transport d'eau potable :
